Obra estratégica na Serra das Araras supera metade da execução, prevê oito faixas e 24 viadutos para eliminar gargalo histórico entre Rio e São Paulo, enquanto governo e concessionária divergem sobre percentual concluído e data definitiva de entrega.
A duplicação da Serra das Araras, trecho da Via Dutra entre Piraí e Paracambi, no sul do Rio de Janeiro, entrou em fase de consolidação com a obra passando de 60% de avanço físico, segundo a concessionária RioSP, enquanto o Ministério dos Transportes divulgou execução em torno de 52%.

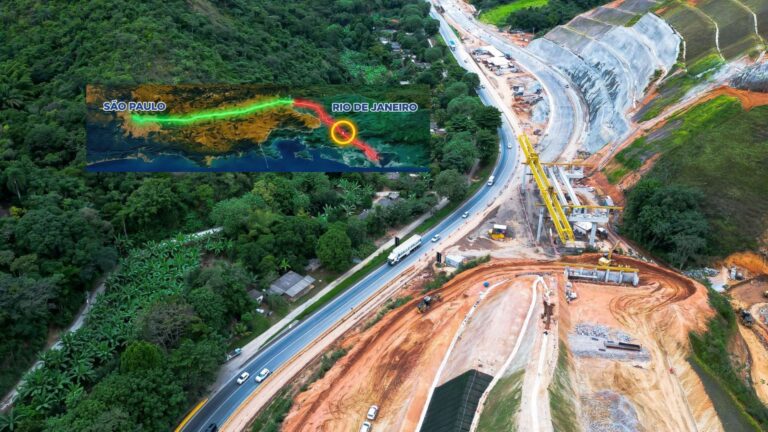

No centro do projeto está a reconfiguração completa de cerca de 16 quilômetros, entre os quilômetros 225 e 233 da rodovia, para eliminar o gargalo histórico que desacelera a principal ligação entre São Paulo e Rio, especialmente quando caminhões concentram o fluxo na subida.
Além do estágio de execução, o cronograma voltou ao debate porque convivem duas referências públicas: a previsão contratual mais conservadora, que aponta entregas escalonadas até 2028 e 2029, e a expectativa mais otimista, ventilada em 2025, de finalizar tudo em 2027.
Gargalo histórico na ligação Rio–São Paulo
Ao entrar na serra, a rodovia muda de ritmo porque o traçado antigo comprime um desnível próximo de 400 metros em curvas fechadas e declives longos, combinação que reduz a velocidade média, limita ultrapassagens e amplia o risco de congestionamentos em sequência.
Esse desenho começou a ser implantado em 1928, quando o automóvel ainda era exceção e o volume de tráfego era incomparavelmente menor, o que ajuda a explicar por que o corredor ficou subdimensionado diante da expansão urbana e industrial do eixo Rio–São Paulo.
Com o passar das décadas, carretas, caminhões articulados, ônibus e veículos leves passaram a disputar espaço no mesmo encaixe de montanha, e qualquer interferência simples, como um veículo lento ou pane, rapidamente se transforma em fila que ultrapassa a área serrana.
Dados divulgados por fontes ligadas ao projeto indicam que cerca de 390 mil veículos atravessam mensalmente a Serra das Araras e que mais de um terço desse fluxo é de caminhões, proporção que agrava a queda de desempenho na subida e pressiona a operação na descida.
Quando curvas se somam a declives prolongados, o esforço sobre freios e a dificuldade de manter velocidade constante aumentam, sobretudo em veículos pesados, e isso eleva a chance de bloqueios e acidentes que reverberam por toda a Dutra.
O que muda com a duplicação: oito faixas e 24 viadutos
Pelo projeto em execução, a rodovia passará a ter oito faixas, quatro por sentido, com acostamentos contínuos e faixas de segurança, desenho pensado para aumentar capacidade, ampliar as oportunidades de ultrapassagem e acelerar a resposta a ocorrências no trecho.
Ao longo do percurso, estão previstos 24 viadutos, com extensão total divulgada em cerca de 4,5 quilômetros, solução que permite atravessar vales e desníveis com geometria mais suave, reduzindo inclinações e evitando a sequência de curvas apertadas do traçado antigo.
Ainda fazem parte do pacote duas rampas de escape para veículos pesados, três passarelas para pedestres, via marginal no sentido São Paulo e reorganização de acessos e pontos de parada, medidas voltadas a separar fluxos locais e diminuir interferências na pista principal.
Na parte operacional, o plano inclui iluminação em LED, monitoramento por câmeras, painéis de mensagem variável e sistemas de detecção de incidentes conectados ao centro de controle, para reduzir o tempo de resposta quando algo interrompe o tráfego.
Desafios de engenharia na Serra do Mar
Do ponto de vista construtivo, o canteiro opera em múltiplas frentes que combinam terraplenagem, desmontes de rocha, estruturas de contenção e obras de arte especiais, com a particularidade de executar serviços críticos mantendo a Dutra aberta e absorvendo o fluxo diário.
A geologia da Serra do Mar exige atenção constante porque alterna maciços rochosos resistentes e trechos de solo instável, e estimativas associadas ao empreendimento indicam desmontes totais na casa de centenas de milhares de metros cúbicos ao longo do contrato.
Entre 2024 e 2025, comunicações do projeto registraram centenas de desmontes controlados e grande volume de material removido, que não é descartado, pois segue para britagem no próprio canteiro e retorna como insumo para aterros e camadas estruturais do pavimento.
Como cada detonação exige janela de interdição temporária, as operações ficam sujeitas a cancelamento em caso de chuva forte ou instabilidade do terreno, e a concessionária chegou a ampliar o calendário para incluir sábados, buscando sustentar o ritmo do cronograma.
Na estabilização das encostas, o escopo prevê dezenas de estruturas de contenção, com técnicas como solo grampeado, cortinas atirantadas e muros, formando uma proteção contínua para reduzir quedas de blocos e movimentos de massa típicos de áreas serranas.
Já as obras de arte concentram parte do esforço de engenharia, com viadutos que exigem fundações profundas, grandes volumes de concreto e aço e montagem por etapas, frequentemente apoiadas por desvios operacionais que mantêm o tráfego enquanto o novo traçado ganha forma.
Em vistoria oficial realizada em janeiro de 2026, o Ministério dos Transportes informou execução próxima de 52% e citou a previsão de liberar os primeiros quilômetros da nova pista de subida no segundo trimestre daquele ano, marco visto como início do traçado definitivo em operação.
Por outro lado, a RioSP passou a divulgar avanço superior a 60% no mesmo período, diferença explicada por métodos distintos de medição, já que alguns indicadores incorporam frentes como contenções, fundações e desmontes, que evoluem antes de aparecerem na superfície.
O horizonte de entrega também apresenta divergência pública, porque a própria concessionária mantém em seus canais a previsão de finalizar a pista de subida em 2028 e a de descida em 2029, alinhada ao prazo total divulgado de 52 meses de obra.
Ainda assim, reportagens publicadas em 2025 registraram declarações sobre a possibilidade de antecipar a conclusão para 2027, com menções a março daquele ano, cenário condicionado ao desempenho das frentes de obra e às limitações impostas pelo clima e pela logística operacional.
Outro ponto que aparece com números diferentes é o investimento total, citado em algumas comunicações e reportagens como R$ 1,5 bilhão, enquanto páginas institucionais do projeto também registraram a cifra de R$ 1,2 bilhão, variação que pode refletir recortes de orçamento e atualizações contratuais.
Promessa de ganho de velocidade e impacto logístico
Quando o novo traçado estiver completo, a mudança mais perceptível deverá ser a previsibilidade do fluxo, pois mais faixas e curvas mais suaves reduzem a interferência entre caminhões e veículos leves, especialmente na subida, onde hoje a velocidade cai com facilidade.
Informações divulgadas sobre a operação futura indicam aumento da velocidade regulamentada no trecho, citando a passagem de um padrão histórico mais baixo para 80 km/h nas novas pistas, o que sustenta a promessa de praticamente dobrar a velocidade média em condições normais.
